10点22分,国内首条长距离光电复合海缆———110千伏邱长Ⅱ线敷设正式开工。电缆从传说中蓬莱八仙过海处出发,穿越庙岛海峡向长岛方向,预计到10日18时将全部完成3根海底电缆敷设。届时,我省所有县市区将全部实现双回路供电,长岛将从此摆脱断电困扰。
这条线给长岛用电上了双保险
长岛又称庙岛群岛,有4.5万人口,2008年被批准局部对外开放,2011年,“长岛国际休闲度假岛建设”经国务院批复并列入《山东半岛蓝色经济区发展规划》。
特殊的地理环境给海岛电网建设带来困难。现在岛内的电网全是单回路、单主变、串联式结构,任一环节出现故障,就会造成大范围甚至全县停电,对长岛的海参育保苗业、冷藏加工业等造成较大损失。
110千伏邱长Ⅱ线属长岛县唯一的110千伏变电站———长山站的二期扩建工程,原有的110千伏邱长Ⅰ线是长岛县与山东内陆电网接入的唯一通道,邱长Ⅱ线的敷设将给长岛供电实现“双保险”:一条线路出现故障,另一条线路马上可以替补使用,大大提高了供电可靠性。
电缆要埋在海床

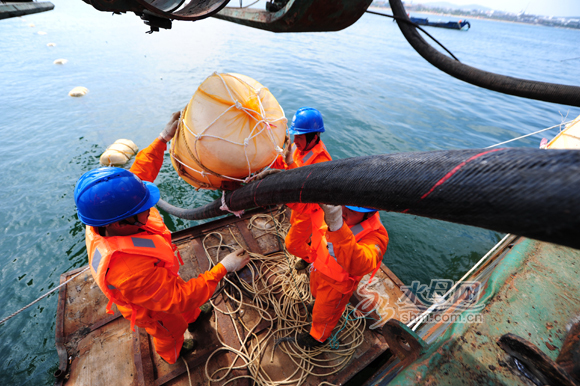

昨日上午记者赶到八仙过海景区西侧开工现场时,离岸
下午开始,拖轮将牵引着施工船,按照事先设计的路径铺设。锚艇在海缆敷埋施工船前方5公里以内抛锚,通过钢丝缆绳连接海缆敷埋施工船。高压水流将海底泥砂冲开,在海底挖出2.5—
第一步:离岸

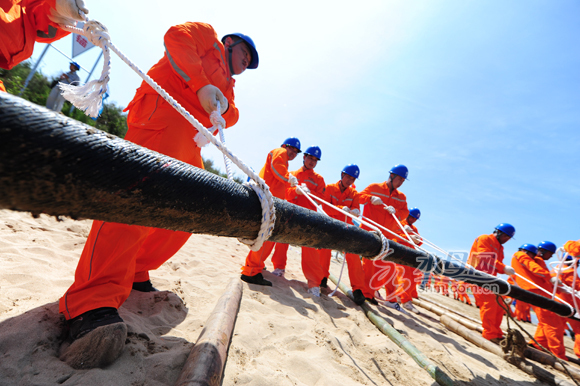

第二步:对面的蓬莱沙滩上,一台大型轮式拖拉机载着一个绞盘带着一条白色麻绳转动,麻绳的另一端,与海缆连接。水中的海缆每隔不到
深埋是为了防止海缆“受伤”
110千伏邱长Ⅱ线线路长度共21.1公里,其中陆地架空线路8公里,陆地地下电缆3公里,海底电缆10.1公里。现在,陆地线路及设备安装已建设完成,正在施工的海底电缆部分共3根,分别为10.1公里、10.1公里、10.2公里。由原八仙渡西海缆房至长岛水晶洞东海缆房,合计30.4公里,预计每根敷设3天,大约10天完成。
本次敷设首次采用“冲埋敷设法”。利用专业海缆敷埋施工船,在海缆通过的海床上冲挖出一条2.5—
“埋在海床之下,可以更好地保护电缆的安全。”工作人员介绍,在这之前长岛县域的几十条海缆都是采用的抛敷法敷设,就是直接将海缆敷予海床上。这种方式施工简单、费用低、速度快,顺利的时候这样的三根电缆一天就可敷设完成,费用也是成倍的降低。2010年被挂断的电缆,就是直接铺在海床上的。
第一条海缆走了一小时才上岸

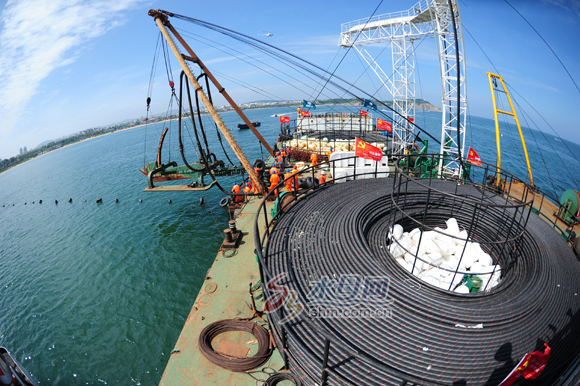

总长度30.4公里、总重量942吨的海缆分成三大盘,置于离岸
恰逢黄渤海开渔,为防止渔船在施工区域作业,烟台边防部门已经提前介入,通告沿海渔民,防止各类影响施工事件的发生。数艘快艇在施工船周边巡逻,防止其它船只误闯作业区。
“越是水浅的区域,敷埋工作越难进行。”国家电网公司山东长岛县供电公司海缆公司原经理李京告诉记者。这位有着15年海缆敷设与维修经验的“老供电人”说:“近海这四百米就要靠小型的作业机械挖沟了,比如挖掘机、小型作业船只。”施工难度最大的部分,就在于海缆在两头上岸时。

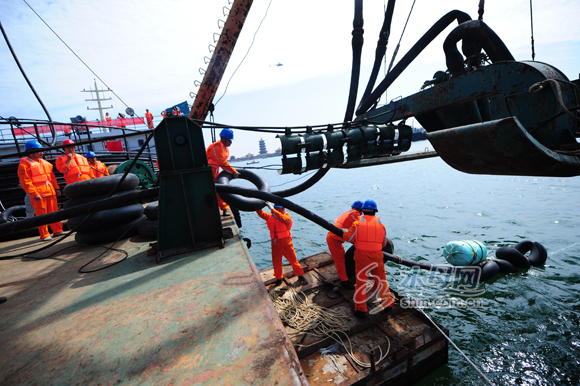

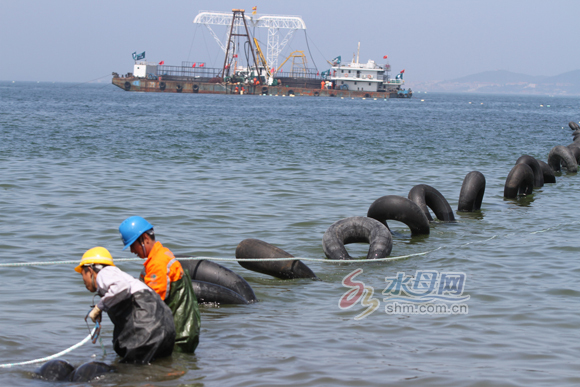

11时30分,白色麻绳拖着的海缆穿过
在进入海缆房前,需要一些角度和上岸长度过调整,需要人力完成。早已准备就绪的国家电网公司山东长岛县供电公司120多名棒小伙分成三组,各自拉住一根麻绳拖动电缆。中午12点,海缆被缓慢地拖到岸上十几米,管理人员决定先就地吃盒饭。30摄氏度的高温和烈日的炽烤下,工人们开始喝藿香正气水。
第三步:海缆上岸后,施工人员开始拖动电缆,工人们要留出
第四步:连接后,海缆在施工船的引领下,向长岛方向行进。
陆地也可以用岛上的风电
国家电网公司山东长岛县供电公司经理李英基告诉记者,目前,华能集团、华能中电集团和大唐集团在长岛陆续投产了3座风电场,总装机容量63.65兆瓦,全年风电发电量 1.2亿千瓦时,2011年全县全社会用电量0.86亿千瓦时。风电产业作为长岛县的一大重要支柱产业近年来得到较快发展,因单回并网线路的输送能力有限,现有110千伏电网结构在一定程度上制约了长岛陆上风电的发展。
风力发电量最大时,往往在台风天、风大的深夜等用电低谷时。这些电通过双回路电网,可以输送到网上,供市区使用。风电多受季节性和不稳定性的影响,一旦岛内供电不足,还可以通过电网将陆地的电能输送到岛内,起到峭峰填谷的作用。
山东供电集团公司副总经理潘敬东表示,110千伏邱长Ⅱ线属长岛县唯一的110千伏变电站—长山站的二期扩建工程,原有的110千伏邱长Ⅰ线是长岛县与山东内陆电网接入的唯一通道,邱长Ⅱ线的敷设将给长岛供电实现“双保险”,这标志着山东省所有县市区将全部实现双回路供电。
相关新闻
■海缆与陆缆有何区别?
这次使用的海缆由青岛一家电缆厂制造,在青岛加工半成品,运至即墨田横岛加工成成品后,在当地码头装船运抵蓬莱。
公司山东大区经理张晓明告诉记者,海缆的造价要远高于陆缆。陆缆的防水材料为铝质,海缆为铅质,相对抗疲劳强度和防水性更好。从重量上看,
110千伏邱长Ⅱ线敷设工程动态总投资为9412.03万元,其中海缆线路部分就占了6436万元。
■蓬长间平均水深
经前期探测,海缆敷设区平均水深
海底电缆敷设于现110kV邱长Ⅰ线海底电缆西侧,避开渔业作业抛锚区,并按线路最短的原则选择路径,以保证海缆经济、安全可靠运行。
■这条海缆至少能用40年
海缆生产方工作人员孙信华告诉记者,这条海缆的设计使用年限为40年,工作人员将定期通过仪器测量等对电缆进行检测和维护。长岛供电公司海缆公司原经理李京则认为,至少在半个世纪内,长岛不需要铺设新的海缆了。
■7级以上风须暂停作业
9月正是海底电缆的最佳施
